Малогабаритный микроомметр МИКО-10 предназначен для экспресс-измерения переходного электрического сопротивления постоянному току в диапазоне 1 μΩ ÷ 0,1 Ω:
контактов высоковольтных выключателей (в т.ч. со встроенными трансформаторами тока);
соединителей, разъединителей, шин, проводов и кабелей;
болтовых, заклепочных, сварных и паяных соединений и т. п.
МИКО-10 обладает рядом функциональных и технических особенностей, которые позволяют ему опережать аналогичные приборы, представленные на рынке.

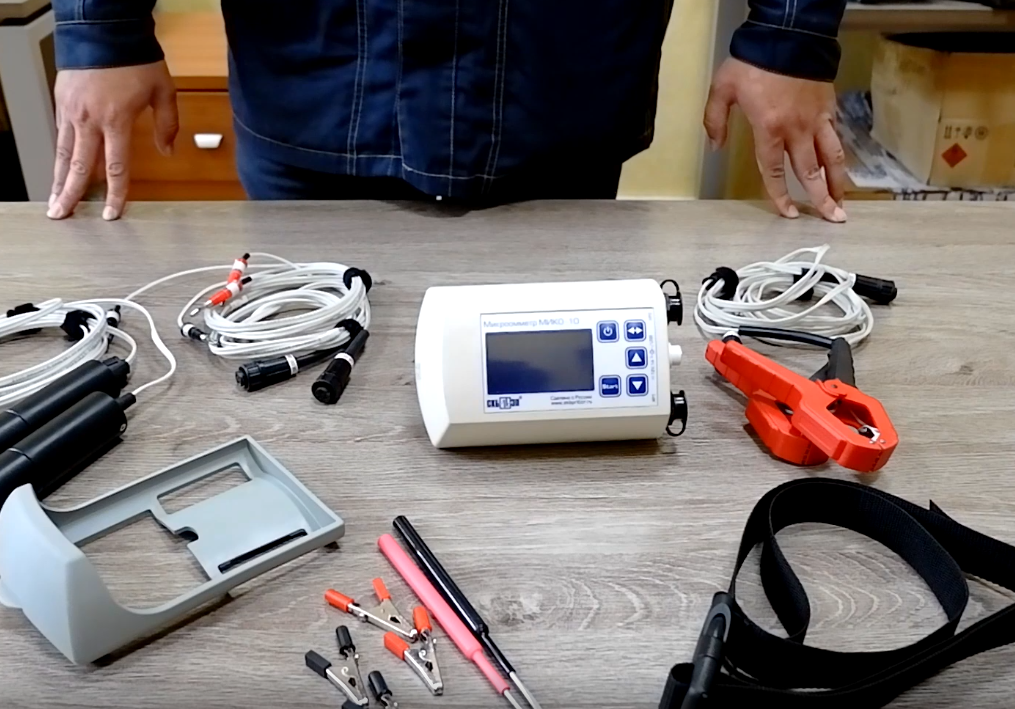

Смотрите подробный видео-обзор о МИКО-10 в карусели с видео и фото над данным текстом ↑ илина странице «видео».; Подписывайтесь на сообщества СКБ ЭП во ВКонтакте,TelegramиMAX — делимся новым и полезным!

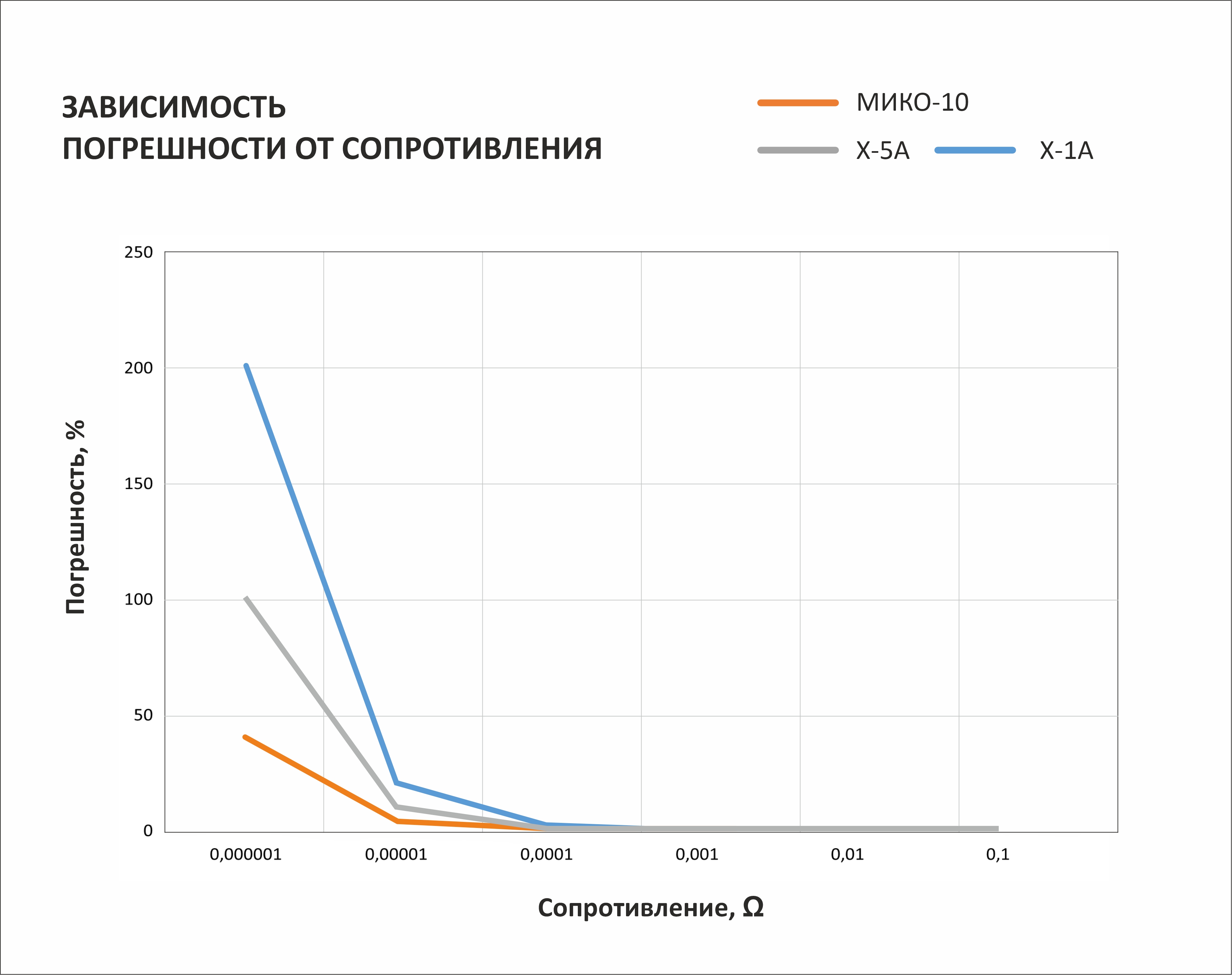

Сравнение микроомметра МИКО-10 с аналогами российского производства Х-1А/Х-5А

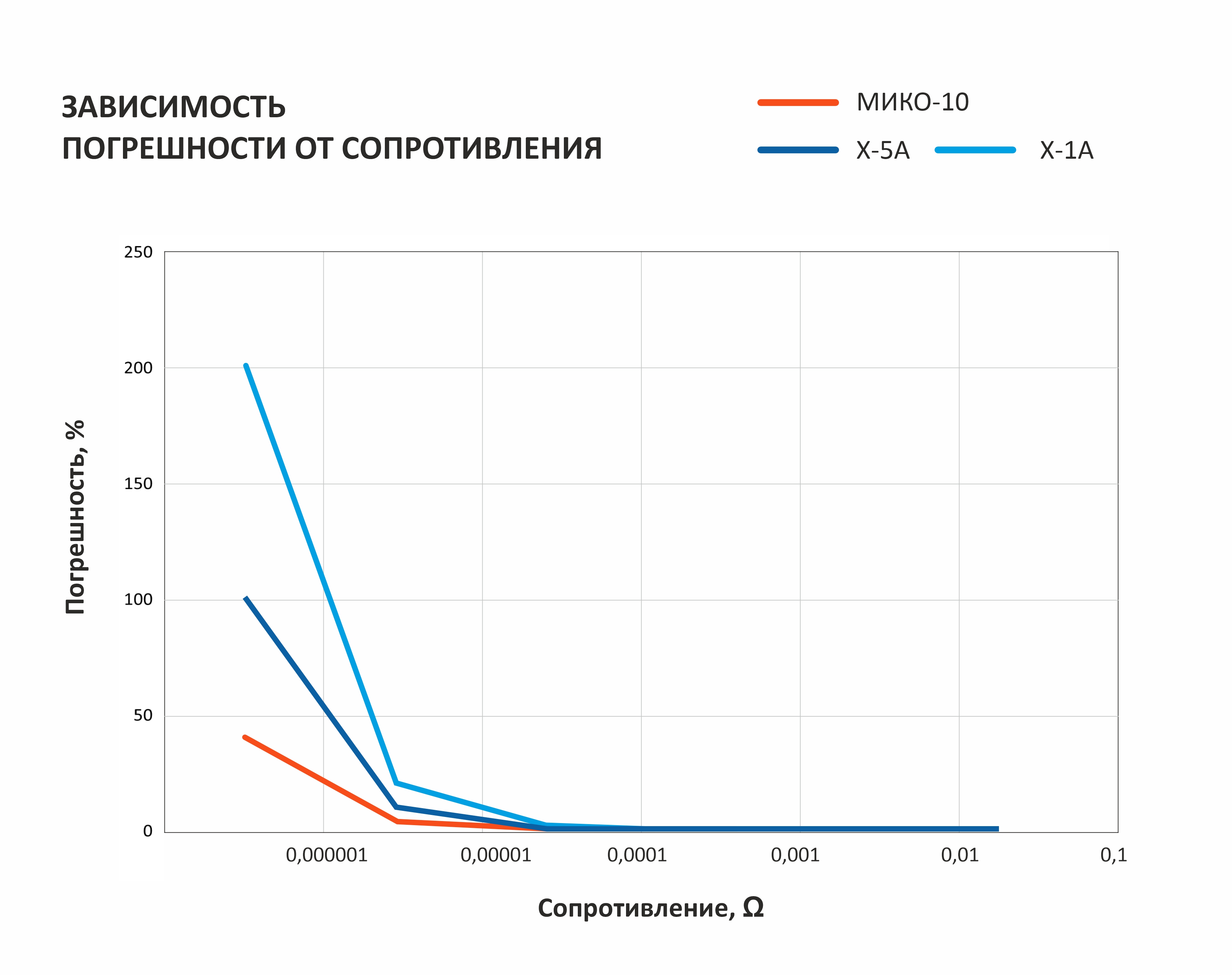

По данным открытых источников, МИКО-10 имеет наименьшую погрешность во всём диапазоне, особенно выигрывая у Х-1А и Х-5А на малых сопротивлениях, где погрешность всех приборов максимальна и снижается с ростом сопротивления.
Прибор предназначен для применения в электрических сетях, электростанциях и подстанциях, на тяговых подстанциях электрифицированного транспорта, а также промышленных предприятиях, где достаточно проводить измерения током 10А.
В свою очередь, сила измерительного тока в аналогичных приборах не превышает 2 А, что выводит МИКО-10 с током до 10 А и массой в 0,5 кг на лидирующие позиции среди микроомметров данного класса.
Однако при явном наличии окисной пленки на контактах рекомендуется использовать более мощные микроомметры, такие как МИКО-1 (ток до 50А), МИКО-21 (ток до 200А) или МИКО-2.3 (ток до 1000А), так как измерение при помощи небольших токов в таких ситуациях может дать завышенные показания сопротивления, и как результат повлечет за собой неоправданную отбраковку контактов.
В приборе реализовано 3 режима запуска процесса измерения:
АВТО: предназначен для измерения переходного сопротивления высоковольтных выключателей без трансформаторов тока и любых разборных или неразборных соединений на токе 10 А. Измерение запускается автоматически по замыканию измерительной цепи;
ОДНОКРАТНЫЙ: предназначен для измерения переходного сопротивления высоковольтных выключателей без трансформаторов тока и любых разборных и неразборных соединений на токе 1 или 10 А. Запуск измерения осуществляется по команде Пользователя;
ВСТРОЕННЫЙ ТТ: предназначен для измерения переходного сопротивления высоковольтных выключателей со встроенными трансформаторами тока на токе 10 А. Запуск измерения осуществляется по команде Пользователя.
Прибор обладает рядом важнейших дополнительных функций, которые соответствуют последним требованиям Пользователей:
Автокомпенсация термо-э.д.с. в измерительной цепи;
Автоотключение питания неиспользуемого прибора;
Проверка целостности измерительной цепи;
Автоматический запуск измерения при обнаружении целостности измерительной цепи;
Звуковая сигнализация начала и конца измерений.
Позволяет систематизировать и сохранять результаты на компьютере, а также формировать отчеты измерений. Для передачи данных в компьютер и ведения архива измерений используется специальная программа производителя.
Встроенный аккумулятор микроомметра МИКО-10 обеспечивает автономность его работы, так одного заряда прибора хватает на 1000 измерений и более при максимальном токе.
Энергонезависимая память в 100 ячеек обеспечивает полноценное обследование, например, комплектной трансформаторной подстанции.

Вес в 0,5 кг и небольшие габариты 165х100х60 мм по праву позволяют называть МИКО-10 мобильным измерительным прибором.
МИКО-10 встроен в эргономичный кейс, который может быть размещён на руке и зафиксирован натяжными ремнями, при этом оставляя обе руки свободными для упрощения процесса измерений.
Кроме того, прибор может быть легко снят с руки и закреплён на поясе или шее, а также установлен на любую плоскую поверхность.

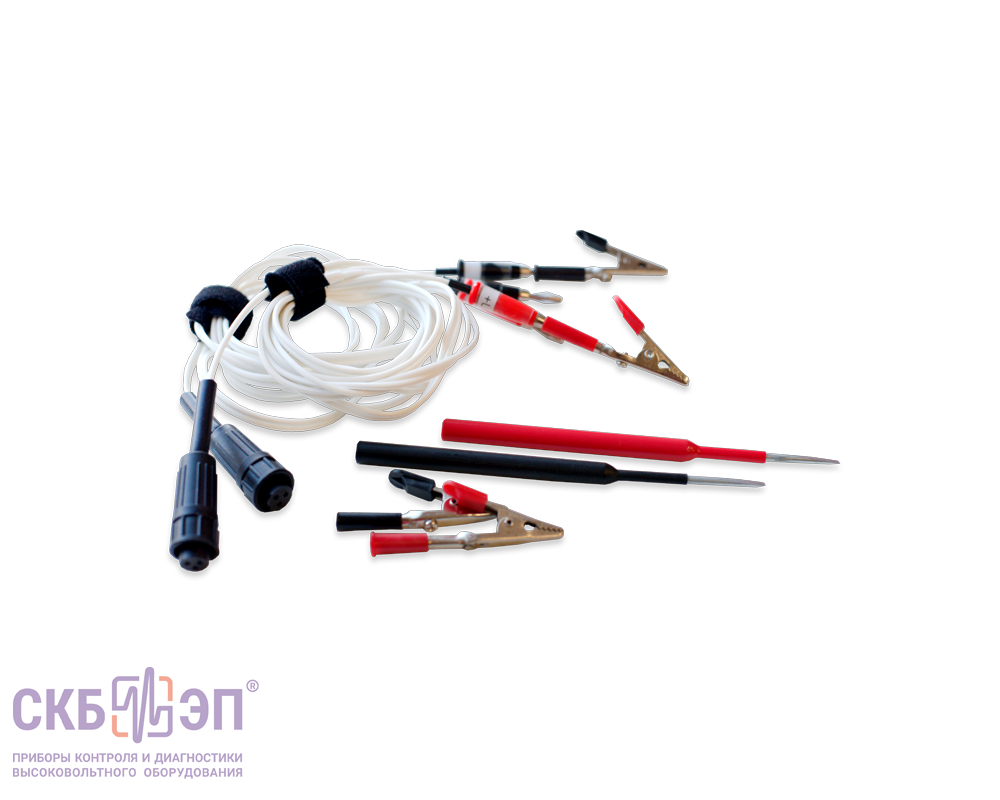

Для удобства подключения к объекту специально разработаны измерительные кабели разной длины и разными типами зажимов/крепления:

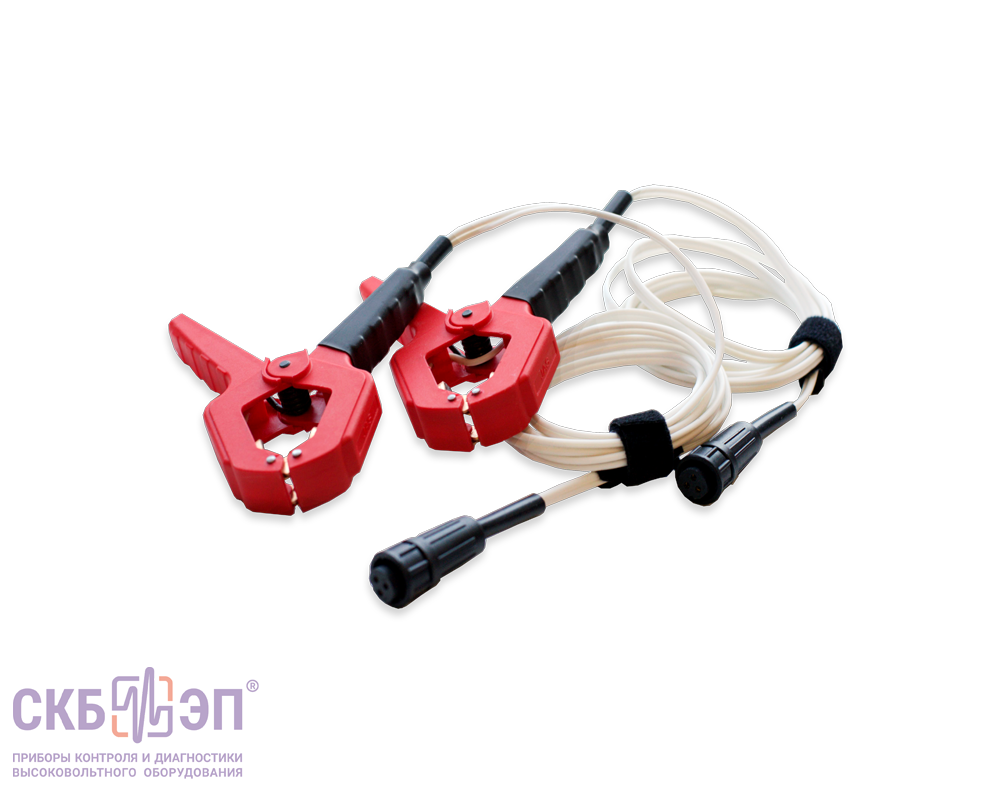

Измерительный комплект с игольчатыми подпружиненными контактами. Применяется, например, при контроле сопротивлений сборных и присоединенных шин;

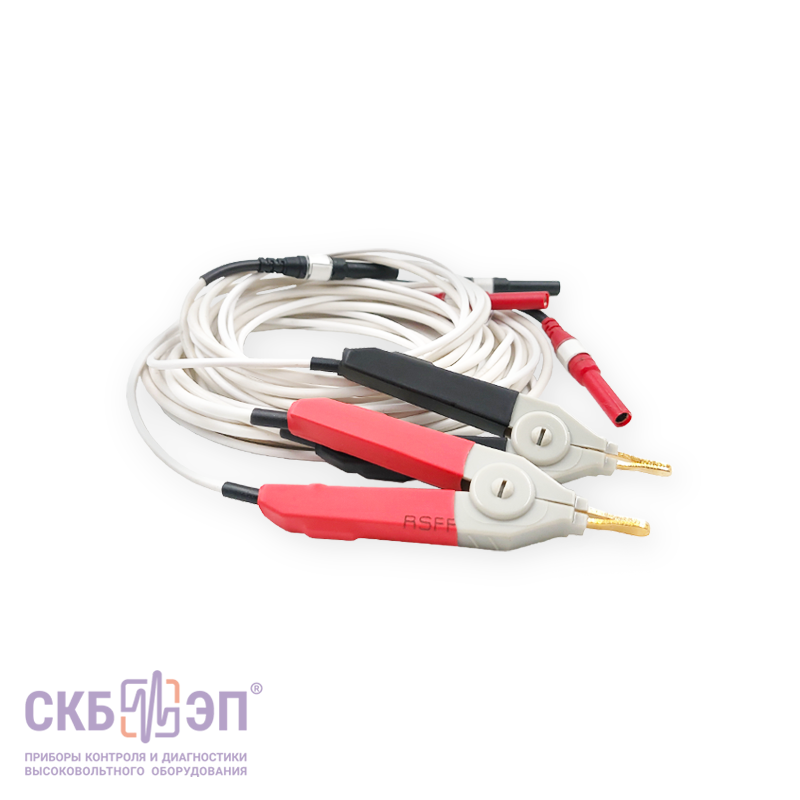

Измерительные комплекты с зажимами типа "крокодил" длиной 1,7 м (в стандартном комплекте) и 4,8 м;
Измерительный кабель с раздельными токовым и потенциальным проводом. В комплекте с кабелем: 2 щупа и 4 изолированных зажима типа "крокодил".
Диапазон температуры эксплуатации от -20 °С до +55 °С позволяет работать с прибором в сложных погодных условиях, гарантируя заявленную точность результатов.
Характеристики
Значение
Диапазон сопротивления
1 μΩ ÷ 0,1 Ω
Разрешающая способность
0,1 μΩ
Точность
±0,2 %
Сила измерительного тока
1 A / 10 A
Количество цифр результата измерения
4
Питание (встроенная батарея)
Литий-ионная
Время заряда аккумулятора
< 3 ч
Встроенная память
100 измерений
Количество измерений при полном заряде аккумулятора
> 1000 измерений
Связь с ПК
USB

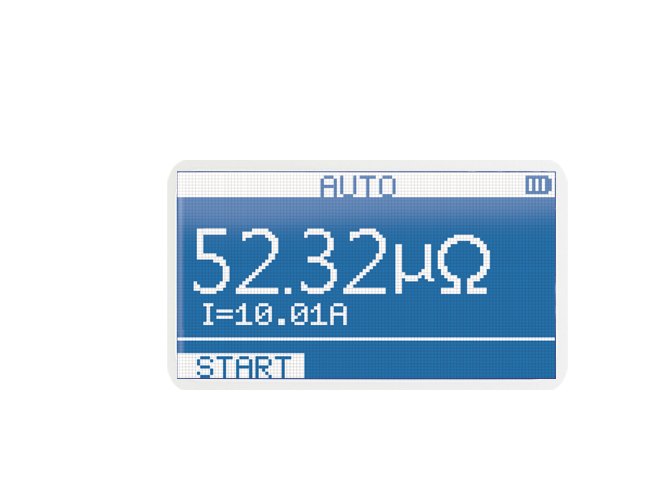

Дисплей
Монохромный графический, 128 x 64 пикселей
Потребляемая мощность при заряде встроенного аккумулятора
Прибор и сопроводительная документация: руководство по эксплуатации, формуляр.
На картинке прибор в специальном защитном чехле, который идет по заказу.
Фиксирующие ремни
Фиксирующие ремни
Фиксирующие ремни для крепления прибора на руке.
Измерительный кабель
042.04.00.000
Измерительный кабель
042.04.00.000
Короткий измерительный кабель - зажим типа "крокодил" с зевом до 50 мм. Длина 1,7м. В комплекте 2 шт.
Сетевой адаптер для заряда встроенного аккумулятора
Сетевой адаптер для заряда встроенного аккумулятора
Источник питания МТ-ИЭС8-120100-1П (12 вольт 1А) - с разъемом 55-21 мм, МЭЛТ.
Кабель USB 2.0 A-B
Кабель USB 2.0 A-B
Для подключения прибора к ПК. Длина 1,8м.
Шунт SV75-0075A-D-02
Шунт SV75-0075A-D-02
Шунт для поверки работоспособности микроомметра МИКО-10 производства СКБ ЭП.
Дополнительная комплектация (по заказу)
Фото
Наименование, Индекс
Применение
Измерительный кабель
042.05.00.000
Измерительный кабель
042.05.00.000
Длинный измерительный кабель - зажим типа "крокодил" с зевом до 50 мм. Длина 4,8м. В комплекте 2 шт.
Измерительный кабель с подпружиненными штыревыми контактами
042.06.00.000
Измерительный кабель с подпружиненными штыревыми контактами
042.06.00.000
Измерительный кабель 1,8 м с подпружиненными штыревыми контактами.
В комплекте 2 шт.
Измерительный кабель
042.08.00.000/-01
Измерительный кабель
042.08.00.000/-01
Кабель для измерения сопротивлений по четырехзажимной схеме с раздельными токовым и потенциальным проводом. В комплекте с кабелем: 2 щупа и 4 изолированных зажима типа "крокодил" К267В. Длина 2,5 м.
В комплекте 2 шт.
Измерительный кабель
042.14.00.000
Измерительный кабель
042.14.00.000
Измерительный кабель для измерения сопротивления с зажимом типа "крокодил" с двумя вынесенными гладкими прямоугольными наконечниками, зев до 6 мм. Длина 1,8 м. В комплекте 2 шт.
Комплект зажимов Кельвина
042.17.00.000/-01
Комплект зажимов Кельвина
042.17.00.000/-01
Зажимы Кельвина используются совместно с измерительным кабелем СКБ042.15.00.000/-01. Предназначены для измерения сопротивления по четырех зажимной схеме мелких объектов, зев "крокодила" до 5 мм. Длина 1 м. В комплекте 2 шт.
Измерительный кабель
042.15.00.000/-01
Измерительный кабель
042.15.00.000/-01
Кабель для измерения сопротивлений по четырехзажимной схеме с раздельными токовым и потенциальным проводом. Длина 5 м. В комплекте 2 шт.
Рекомендуется к использованию с комплектом зажимов Кельвина 045.17.00.000. и контактными колодками 042.18.00.000.
Сумка для транспортировки
118.01.00.000
Сумка для транспортировки
118.01.00.000
Сумка для удобной транспортировки кабелей, доп. принадлежностей и прибора.
Ремень универсальный
142.06.00.000
Ремень универсальный
142.06.00.000
Универсальный ремень для удобного крепления прибора на поясе или шее.
Чехол защитный
Чехол защитный
Для защиты от ударных нагрузок.
Контактные колодки
042.18.00.000
Контактные колодки
042.18.00.000
Контактная колодка (2 шт.) для измерения электрического сопротивление между бандажами (ободьями) колес колесной пары железнодорожного транспорта применяется совместно с кабелем 042.08.00.000/-01 (2,5м х 2) или с кабелем 042.15.00.000/-01 (5,0м х 2)
Измерительный кабель
042.10.00.000
Измерительный кабель
042.10.00.000
Измерительный кабель с потенциальными штыревыми контактами, расстояние между которыми составляет 2 мм, диаметр каждого контакта 1 мм, длина кабеля 1.7 м., ручка кабеля 18 мм.
Измерительный кабель
042.11.00.000
Измерительный кабель
042.11.00.000
Измерительный кабель с потенциальными штыревыми заостренными контактами, растояние между которыми составляет 1.5 мм, длина кабеля 1.7 м., ручка кабеля 28 мм.
Для выполнения измерений элементов цепи через отверстие диаметром от 6 мм.
Измерительный кабель
042.12.00.000
Измерительный кабель
042.12.00.000
Измерительный кабель с токовыми и потенциальными пружинными контактами (не поворотные) с расстоянием между контактами (3 мм). Длина 1.7 м.
В настоящее время в ТОО "СКТБ "Гранит" мы применяем микроомметр МИКО-10 производства ООО "СКБ ЭП" в количестве 1 изделия с 2019 года.
С помощью МИКО-10 проверяем в основном качество переходного сопротивления контактных групп защитного и функционального заземления на вновь установленном оборудовании согласно требованиям ГОСТов.
До этого мы использовали микроомметр Ф-415. Вес этого изделия примерно 7-8 кг, что составляло большое неудобство в работе. С ручным микроомметром МИКО-10 работать более удобно.
В работе наиболее часто мы используем режим "Однократный". Высоковольтное оборудование прибором не проверяем.
С помощью МИКО-10 сложно выполнить требования ГОСТ 17441-84 "Соединения контактные. Правила приёмки и методы испытаний", а также проверить функциональное заземление установленного оборудования, на корпусе которых нет разъёмов. Так как МИКО-10 поставляются в основной комплектации только с измерительными кабелями с зажимом типа "крокодил". Но для таких измерений более подходит измерительный кабель с подпружиненными игольчатыми контактами совместно с измерительным кабелем с зажимом типа "крокодил".
Предложение: комплектовать приборы двумя типами измерительного кабеля, думаем, что цена измерительного кабеля с подпружиненными игольчатыми контактами будет небольшой.
Экономический эффект применения микроомметра МИКО-10 не подсчитывался, но процент выявления некачественных соединений вырос значительно.
Прибор отличный. Рекомендуем другим организациям его использование.
В настоящее время в ТОО "СКТБ "Гранит" мы применяем микроомметр МИКО-10 производства ООО "СКБ ЭП" в количестве 1 изделия с 2019 года.
С помощью МИКО-10 проверяем в основном качество переходного сопротивления контактных групп защитного и функционального заземления на вновь установленном оборудовании согласно требованиям ГОСТов.
До этого мы использовали микроомметр Ф-415. Вес этого изделия примерно 7-8 кг, что составляло большое неудобство в работе. С ручным микроомметром МИКО-10 работать более удобно.
В работе наиболее часто мы используем режим "Однократный". Высоковольтное оборудование прибором не проверяем.
С помощью МИКО-10 сложно выполнить требования ГОСТ 17441-84 "Соединения контактные. Правила приёмки и методы испытаний", а также проверить функциональное заземление установленного оборудования, на корпусе которых нет разъёмов. Так как МИКО-10 поставляются в основной комплектации только с измерительными кабелями с зажимом типа "крокодил". Но для таких измерений более подходит измерительный кабель с подпружиненными игольчатыми контактами совместно с измерительным кабелем с зажимом типа "крокодил".
Предложение: комплектовать приборы двумя типами измерительного кабеля, думаем, что цена измерительного кабеля с подпружиненными игольчатыми контактами будет небольшой.
Экономический эффект применения микроомметра МИКО-10 не подсчитывался, но процент выявления некачественных соединений вырос значительно.
Прибор отличный. Рекомендуем другим организациям его использование.
В.Г. Кириллов
Инженер 1 категории отдела 5.4
ТОО "СКТБ "Гранит"

Нашим предприятием в 2019 году был приобретен прибор МИКО-10. Прибор используется для измерения переходных сопротивлений высоковольтных выключателей и сборных шин.
За это время он полностью оправдал наши ожидания.
В первую очередь прибор приобретался из-за своей компактности и невысокой цены. Порадовала автономность, что очень помогает на выездах. У прибора имеется крепление на руку, которое очень удобно при работе на высоте, освобождает руки при работе и минимизирует вероятность падения прибора с высоты. Кроме того, имеется возможность архивирования результатов измерений с помощью универсального ПО для серии МИКО.
Нашим предприятием в 2019 году был приобретен прибор МИКО-10. Прибор используется для измерения переходных сопротивлений высоковольтных выключателей и сборных шин.
За это время он полностью оправдал наши ожидания.
В первую очередь прибор приобретался из-за своей компактности и невысокой цены. Порадовала автономность, что очень помогает на выездах. У прибора имеется крепление на руку, которое очень удобно при работе на высоте, освобождает руки при работе и минимизирует вероятность падения прибора с высоты. Кроме того, имеется возможность архивирования результатов измерений с помощью универсального ПО для серии МИКО.
В.Р. Артамонов
Технический директор
ООО "ТИРА-СП"

На ТОО "Шахтинсктеплоэнерго" с 2020 года используется в работе прибор МИКО-10 для измерения сопротивления контактов главной цепи высоковольтных выключателей ВМП-10, МКП-110, МКП-35, а также разъединителей с целью выявления дефектов и уменьшения вероятности выходов из строя коммутационных аппаратов, вызванного увеличением переходного сопротивления контактов.
Функционал прибора очень прост и удобен в эксплуатации, позволяет контролировать основные характеристики высоковольтных выключателей.
Удобством использования прибора является наличие встроенного аккумулятора, позволяющее проводить измерения автономно без подключения к сети.
Можем рекомендовать прибор всем предприятиям, эксплуатирующим, ремонтирующим и диагностирующим высоковольтные выключатели и трансформаторы.
На ТОО "Шахтинсктеплоэнерго" с 2020 года используется в работе прибор МИКО-10 для измерения сопротивления контактов главной цепи высоковольтных выключателей ВМП-10, МКП-110, МКП-35, а также разъединителей с целью выявления дефектов и уменьшения вероятности выходов из строя коммутационных аппаратов, вызванного увеличением переходного сопротивления контактов.
Функционал прибора очень прост и удобен в эксплуатации, позволяет контролировать основные характеристики высоковольтных выключателей.
Удобством использования прибора является наличие встроенного аккумулятора, позволяющее проводить измерения автономно без подключения к сети.
Можем рекомендовать прибор всем предприятиям, эксплуатирующим, ремонтирующим и диагностирующим высоковольтные выключатели и трансформаторы.
С.В.Кривов
И.О.директора
ТОО "Шахтинсктеплоэнерго"

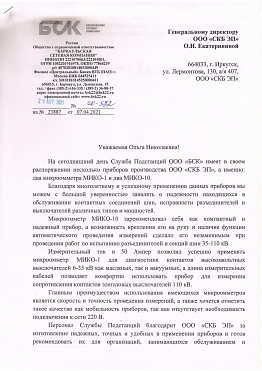

Служба Подстанций ООО "БСК" имеет в своем распоряжении несколько приборов производства ООО "СКБ ЭП", а именно: два микроомметра МИКО-1 и два МИКО-10.
Благодаря многолетнему и успешному применению данных приборов мы можем с большой уверенностью заявлять о надежности находящихся в обслуживании контактных соединений шин, исправности разъединителей и выключателей различных типов и мощностей.
Микроомметр МИКО-10 зарекомендовал себя как компактный и надежный прибор, а возможность крепления его на руку и наличие функции автоматического проведения измерений сделало его незаменимым при проведении работ по испытанию разъединителей и секций шин 35-110 кВ .
Служба Подстанций ООО "БСК" имеет в своем распоряжении несколько приборов производства ООО "СКБ ЭП", а именно: два микроомметра МИКО-1 и два МИКО-10.
Благодаря многолетнему и успешному применению данных приборов мы можем с большой уверенностью заявлять о надежности находящихся в обслуживании контактных соединений шин, исправности разъединителей и выключателей различных типов и мощностей.
Микроомметр МИКО-10 зарекомендовал себя как компактный и надежный прибор, а возможность крепления его на руку и наличие функции автоматического проведения измерений сделало его незаменимым при проведении работ по испытанию разъединителей и секций шин 35-110 кВ .
А.Б. Борзенко
Начальник Службы Подстанций
ООО "Барнаульская сетевая компания"

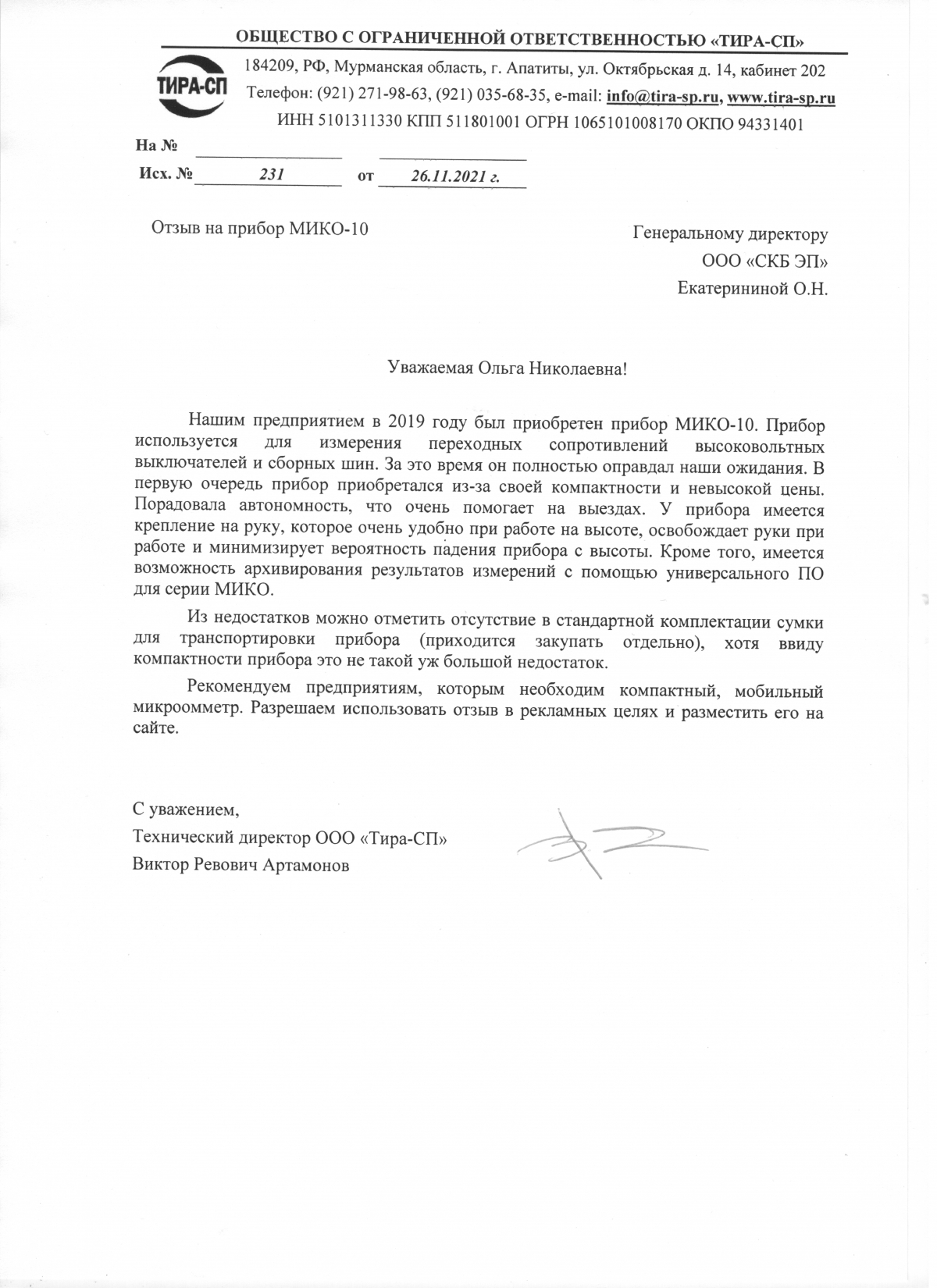

Наше предприятие приобрело прибор МИКО-10 в 2021 году. Данный прибор применяется для определения сопротивления выводных проводов постоянному току. Точность измерения этого параметра очень важна при производстве электродвигателей и регламентирована Техническими условиями.
Прибор в работе у нас только пять месяцев. Первые впечатления и первые результаты от работы очень хорошие. Прибор автономен, мобилен, не привязан к сети 220 В. Заряда аккумулятора хватает надолго. Наличие архива измерений тоже упрощает процесс работы.
Присоединительные провода достаточной длины, зажимы типа "крокодил" применены достаточно мощные.
Наше предприятие приобрело прибор МИКО-10 в 2021 году. Данный прибор применяется для определения сопротивления выводных проводов постоянному току. Точность измерения этого параметра очень важна при производстве электродвигателей и регламентирована Техническими условиями.
Прибор в работе у нас только пять месяцев. Первые впечатления и первые результаты от работы очень хорошие. Прибор автономен, мобилен, не привязан к сети 220 В. Заряда аккумулятора хватает надолго. Наличие архива измерений тоже упрощает процесс работы.
Присоединительные провода достаточной длины, зажимы типа "крокодил" применены достаточно мощные.
Р.А.Габдрафиков
Начальник ИС
ООО "ОП "Новые Технологии"
Уже несколько лет в лаборатории ООО «ДМЗ» эксплуатируется прибор МИКО-10.
В основном прибор используется нами на продукции собственного производства (медная шина, пруток), для исключения изготовления изделий не соответствующего качества.
Особенно хотелось бы отметить простоту и удобство пользования прибором. Цифровые показания измерений исключают возможность ошибки при считывании.
Небольшой вес и компактность позволяют быстро переместить прибор на любой участок, где он необходим.
Уже несколько лет в лаборатории ООО «ДМЗ» эксплуатируется прибор МИКО-10.
В основном прибор используется нами на продукции собственного производства (медная шина, пруток), для исключения изготовления изделий не соответствующего качества.
Особенно хотелось бы отметить простоту и удобство пользования прибором. Цифровые показания измерений исключают возможность ошибки при считывании.
Небольшой вес и компактность позволяют быстро переместить прибор на любой участок, где он необходим.
А.С. Валиулова
Начальник ЦЗЛ
ООО "Димитровградский металлургический завод"

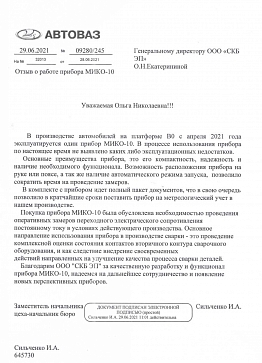

В производстве автомобилей на платформе B0 с апреля 2021 года эксплуатируется один прибор МИКО-10.
Основные преимущества прибора - это его компактность, надежность и наличие необходимого функционала.
Возможность расположения прибора на руке или поясе, а так же наличие автоматического режима запуска, позволило сократить время на проведение замеров.
Покупка прибора МИКО-10 была обусловлена необходимостью проведения оперативных замеров переходного электрического сопротивления постоянному току в условиях действующего производства.
Основное направление использования прибора в производстве сварки - это проведение комплексной оценки состояния контактов вторичного контура сварочного оборудования, и как следствие внедрение своевременных. действий направленных на улучшение качества процесса сварки деталей.
В производстве автомобилей на платформе B0 с апреля 2021 года эксплуатируется один прибор МИКО-10.
Основные преимущества прибора - это его компактность, надежность и наличие необходимого функционала.
Возможность расположения прибора на руке или поясе, а так же наличие автоматического режима запуска, позволило сократить время на проведение замеров.
Покупка прибора МИКО-10 была обусловлена необходимостью проведения оперативных замеров переходного электрического сопротивления постоянному току в условиях действующего производства.
Основное направление использования прибора в производстве сварки - это проведение комплексной оценки состояния контактов вторичного контура сварочного оборудования, и как следствие внедрение своевременных. действий направленных на улучшение качества процесса сварки деталей.
И.А. Сильченко
Заместитель начальника цеха-начальник бюро
АО "АВТОВАЗ"

Испытательная аккредитованная лаборатория "АрмЭнергоТест" ООО "НИЛЕД" пользуется прибором МИКО-10 производства ООО "СКБ ЭП" с 2021 года.
Прибор используется для проверки переходного сопротивления линейной арматуры для ВЛ-0,4-6-10 кВ.
За время эксплуатации данный прибор зарекомендовал себя только c положительной стороны: МИКО-10 функционален и прост в использовании, имеет удобное меню, малогабаритен.
Основным преимуществом данного прибора является возможность работы от аккумуляторной батареи, одного заряда которой хватает на проведение не менее 1000 измерений. За год эксплуатации прибора МИКО-10 не было выявлено каких-либо отказов и неисправностей.
Испытательная аккредитованная лаборатория "АрмЭнергоТест" ООО "НИЛЕД" пользуется прибором МИКО-10 производства ООО "СКБ ЭП" с 2021 года.
Прибор используется для проверки переходного сопротивления линейной арматуры для ВЛ-0,4-6-10 кВ.
За время эксплуатации данный прибор зарекомендовал себя только c положительной стороны: МИКО-10 функционален и прост в использовании, имеет удобное меню, малогабаритен.
Основным преимуществом данного прибора является возможность работы от аккумуляторной батареи, одного заряда которой хватает на проведение не менее 1000 измерений. За год эксплуатации прибора МИКО-10 не было выявлено каких-либо отказов и неисправностей.
А.Н. Захаров
Генеральный директор
ООО "НИЛЕД"
С 07.2020 г. и по настоящее время в нашей испытательной лаборатории ИЛ Ассоциации «СИЦ» используется микроомметр МИКО-10 (1 к-т), производства ООО «СКБ ЭП».
Данный прибор применяется для проверки контактных соединений по ГОСТ 10434 и ГОСТ 17441, а также для измерения сопротивления заземления металлических частей НКУ РУ (низковольтные устройства распределения и управления по ГОСТ P 51321.1).
Ввиду малого вeca, компактности и представления результатов измерения в цифровой форме, а также наличия комплекта измерительных проводов различного назначения, пользоваться прибором очень удобно. В нашей ИЛ наиболее часто используется режим работы «однократный-10А» (в соответствии с требованиями ГОСТ - ов).
Поскольку у нас нет необходимости выявлять неисправности или выходы из строя испытуемых НКУ РУ, то посчитать экономический эффект от применения прибора не представляется возможным.
Микроомметр МИКО -10 можно рекомендовать для приобретения всем организациям, проводящим ПСИ, квалификационные, периодические — или сертификационные испытания НКУ РУ или других видов электртехнической продукции.
С 07.2020 г. и по настоящее время в нашей испытательной лаборатории ИЛ Ассоциации «СИЦ» используется микроомметр МИКО-10 (1 к-т), производства ООО «СКБ ЭП».
Данный прибор применяется для проверки контактных соединений по ГОСТ 10434 и ГОСТ 17441, а также для измерения сопротивления заземления металлических частей НКУ РУ (низковольтные устройства распределения и управления по ГОСТ P 51321.1).
Ввиду малого вeca, компактности и представления результатов измерения в цифровой форме, а также наличия комплекта измерительных проводов различного назначения, пользоваться прибором очень удобно. В нашей ИЛ наиболее часто используется режим работы «однократный-10А» (в соответствии с требованиями ГОСТ - ов).
Поскольку у нас нет необходимости выявлять неисправности или выходы из строя испытуемых НКУ РУ, то посчитать экономический эффект от применения прибора не представляется возможным.
Микроомметр МИКО -10 можно рекомендовать для приобретения всем организациям, проводящим ПСИ, квалификационные, периодические — или сертификационные испытания НКУ РУ или других видов электртехнической продукции.
Основные преимущества прибора - это его компактность, надежность и
наличие необходимого функционала. Возможность расположения прибора на
руке или поясе, а так же наличие автоматического режима запуска, позволило
сократить время на проведение замеров.
Покупка прибора МИКО-10 была обусловлена необходимостью проведения
оперативных замеров переходного электрического сопротивления
постоянному току в условиях действующего производства. Основное
направление использования прибора в производстве сварки - это проведение
комплексной оценки состояния контактов вторичного контура сварочного
оборудования, и как следствие внедрение своевременных.
действий направленных на улучшение качества процесса сварки деталей.
И.А. Сильченко
Заместитель начальника цеха-начальник бюро
Микроомметр МИКО-10 зарекомендовал себя как компактный и
надежный прибор, а возможность крепления его на руку и наличие функции
автоматического проведения измерений сделало его незаменимым при
проведении работ по испытанию разъединителей и секций шин 35-110 кВ.
Измерительный ток в 50 Ампер позволил успешно применять
микроомметр МИКО-1 для диагностики контактов высоковольтных
выключателей 6-35 кВ как масляных, так и вакуумных, а длина измерительных
кабелей позволяет комфортно использовать прибор для измерения
сопротивления контактов элегазовых выключателей 110 кВ.
Главным преимуществом использования имеющихся микроомметров
является скорость и точность проведения измерений, а также хочется отметить
такое качество как мобильность приборов, так как отсутствует необходимость
подключения к сети 220 В.
Нашим предприятием в 2019 году был приобретен прибор МИКО-10. Прибор используется для измерения переходных сопротивлений высоковольтных выключателей и сборных шин. За это время он полностью оправдал наши ожидания. В первую очередь прибор приобретался из-за своей компактности и невысокой цены. Порадовала автономность, что очень помогает на выездах. У прибора имеется крепление на руку, которое очень удобно при работе на высоте, освобождает руки при работе и минимизирует вероятность падения прибора с высоты. Кроме того, имеется возможность архивирования результатов измерений с помощью универсального ПО для серии МИКО.
Из недостатков можно отметить отсутствие в стандартной комплектации сумки для транспортировки прибора (приходится приобретать отдельно), хотя ввиду компактности прибора это не такой уж большой недостаток.
[Комментарий производителя]: Рекомендуем заранее подбирать дополнительную комплектацию к прибору, которая полностью доступна на сайте в открытом доступе.
Основные достоинства ПКВ/М7: высокое качество сборки; высокие функциональные возможности по контролю характеристик выключателей;
определение дефектов без разборки выключателей;
встроенный блок
управления электромагнитами привода выключателя; удобная панель органов управления и
индикации;
функциональная
возможность
контролировать за один цикл проверки множество параметров характеристик выключателей, что очень удобно и существенно сокращает время работы;
применение приборных разъемов различного типа, исключающих возможность ошибок персонала при подключении; исправно работает как при низких, так и при высоких температурах.
Высокие технические характеристики прибора помогают быстро и верно определить состояние выключателей при их контроле, предупредить возникновения аварийных ситуаций, при необходимости планировать ремонт или замену. К примеру, в 2020 г. на подстанции 110 кВ Филиала, при выполнении среднего ремонта СВ-110, одним замером ПКВ/М7 выявлены расхождения от норматива хода контактов, в трёх баках выключателя типа МКП-110М-20/1000-630. Несоответствия были своевременно устранены, безопасная работоспособность оборудования восстановлена.
Неоднократно выявлялся дефект ТВК в силовой сборке рабочего охлаждения АТ-1, АТ-2. С помощью прибора выявили, что дефект не в креплении предохранителей, а в самом предохранителе.
Высокая надежность, большая память, хорошее соединение проводов позволяет быстрее и качественнее проводить измерения и по необходимости отыскивать участки с плохим переходным сопротивлением.
Филиал ПАО "Россети Ленэнерго" - "Выборгские электрические сети"
Прибор ПКВ/М7 удобен комплектацией датчиков положения подходящих к любому типу приводов перечисленных выше, а также прост в использовании, наглядности дисплея и малогабаритности. Дополнительным преимуществом является то, что память прибора запрограммирована шаблонами параметров приводов и выключателей, находящимися в эксплуатации на нашем предприятии.
Прибор МИКО-10 удобен малогабаритностью, долго держит заряд батареи. Применяется для измерения переходного сопротивления разъединителей типа: РЗД-110, РЗД-З5, РЛНД-З5 и помогает своевременно выявлять дефекты оборудования, а также позволяет точно контролировать динамику увеличения переходного сопротивления.
Данный прибор дает полную картину о состояния технической части привода и качественно осуществляет замеры параметров приводов контактной части.
Приборами контроля высоковольтных выключателей в процессе ремонтной программы в 2021 году была выявлена неодновременность коммутации в трехполюсных выключателях типа ВМГ-10 с приводом ПП-67, что позволило своевременно устранить данный дефект и предотвратить развитие серьезного технического нарушения.

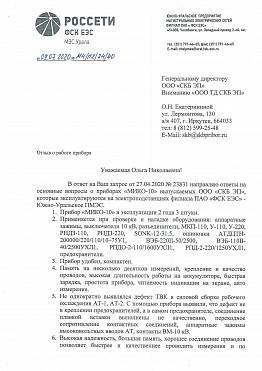

ООО "Башкирская генерирующая компания" - Уфимская ТЭЦ-3
На сегодняшний день в электротехнической лаборатории Уфимской ТЭЦ-З ООО "Башкирская Генерирующая Компания" в эксплуатации находятся следующие приборы: ПКВ/М7 и МИКО-10.
Данное оборудование применяется при проведении комплексного обследования электрооборудования станции. При проведении испытаний приборы показали свою надежность, стабильность работы, удобство использования.
Прибор контроля высоковольтных выключателей ПКВ/М7 применяется на нашей станции с 2009 года и без нареканий зарекомендовал себя. Применение прибора контроля высоковольтных элегазовых и масляных выключателей 6-110кВ позволило сократить время на диагностику и повысить точность получаемых данных. Так же в 2020 году приборный парк лаборатории пополнил малогабаритный автономный микроомметр типа МИКО-10, удобство использования которого в разы упростило работу, а в функционал пожелал бы добавить возможность измерения сопротивления обмоток.
Имея опыт эксплуатации приборов с 2009 года, с уверенностью можно рекомендовать использование данных приборов для проведения диагностики объектов энергетики.
Наше предприятие приобрело у Вас 2021 году прибор МИКО-10 .
Данный прибор мы будем применять для определения сопротивления выводных проводов постоянному току. Точность измерения этого параметра очень важна при производстве электродвигателей и регламентирована
Техническими условиями.
Прибор в работе у нас только пять месяцев. Первые впечатления, первые результаты от работы с этим прибором очень хорошие. Прибор автономен, мобилен, не привязан к сети 220 В. Заряда аккумулятора хватает надолго.
Наличие архива измерений тоже упрощает процесс работы.
Присоединительные провода достаточной длины, зажимы типа "крокодил" применены достаточно мощные.
С 07.2020г. и по настоящее время в нашей испытательной лаборатории ИЛ Ассоциации «СИЦ» используется микроомметр МИКО-10 (1 к-т), производства ООО «СКБ ЭП».
Данный прибор применяется для проверки контактных соединений по ГОСТ 10434 и ГОСТ 17441, а также для измерения сопротивления заземления металлических частей НКУ РУ (низковольтные устройства распределения и управления по ГОСТ P 51321.1).
Ввиду малого вeca, компактности и представления результатов измерения в цифровой форме, а также наличия комплекта измерительных проводов различного назначения, пользоваться прибором очень удобно. В нашей ИЛ наиболее часто используется режим работы «однократный-10А» (в соответствии с требованиями ГОСТ - ов).
Поскольку у нас нет необходимости выявлять неисправности или выходы из строя испытуемых НКУ РУ, то посчитать экономический эффект от применения прибора не представляется возможным.
Микроомметр МИКО -10 можно рекомендовать для приобретения всем организациям, проводящим ПСИ, квалификационные, периодические — или сертификационные испытания НКУ РУ или других видов электртехнической продукции.
В настоящее время в ТОО "СКТБ "Гранит" мы применяем микроомметр МИКО-10 производства ООО "СКБ ЭП" в количестве 1 изделия с 2019 года.
С помощью МИКО-10 проверяем в основном качество переходного сопротивления контактных групп защитного и функционального заземления на вновь установленном оборудовании согласно требованиям ГОСТов.
До этого мы использовали микроомметр Ф-415. Вес этого изделия примерно 7-8 кг, что составляло большое неудобство в работе. С ручным микроомметром МИКО-10 работать более удобно.
В работе наиболее часто мы используем режим "Однократный". Высоковольтное оборудование прибором не проверяем.
С помощью МИКО-10 сложно выполнить требования ГОСТ 17441-84 "Соединения контактные. Правила приёмки и методы испытаний", а также проверить функциональное заземление установленного оборудования, на корпусе которых нет разъёмов. Так как МИКО-10 поставляются в основной комплектации только с измерительными кабелями с зажимом типа "крокодил". Но для таких измерений более подходит измерительный кабель с подпружиненными игольчатыми контактами совместно с измерительным кабелем с зажимом типа "крокодил".
Предложение: комплектовать приборы двумя типами измерительного кабеля, думаем, что цена измерительного кабеля с подпружиненными игольчатыми контактами будет небольшой.
Экономический эффект применения микроомметра МИКО-10 не подсчитывался, но процент выявления некачественных соединений вырос значительно.
Прибор отличный. Рекомендуем другим организациям его использование.
В.Г. Кириллов
Инженер 1 категории отдела 5.4
ТОО "СКТБ "Гранит"
В настоящее время в ТОО "СКТБ "Гранит" мы применяем микроомметр МИКО-10 производства ООО "СКБ ЭП" в количестве 1 изделия с 2019 года.
С помощью МИКО-10 проверяем в основном качество переходного сопротивления контактных групп защитного и функционального заземления на вновь установленном оборудовании согласно требованиям ГОСТов.
До этого мы использовали микроомметр Ф-415. Вес этого изделия примерно 7-8 кг, что составляло большое неудобство в работе. С ручным микроомметром МИКО-10 работать более удобно.
В работе наиболее часто мы используем режим "Однократный". Высоковольтное оборудование прибором не проверяем.
С помощью МИКО-10 сложно выполнить требования ГОСТ 17441-84 "Соединения контактные. Правила приёмки и методы испытаний", а также проверить функциональное заземление установленного оборудования, на корпусе которых нет разъёмов. Так как МИКО-10 поставляются в основной комплектации только с измерительными кабелями с зажимом типа "крокодил". Но для таких измерений более подходит измерительный кабель с подпружиненными игольчатыми контактами совместно с измерительным кабелем с зажимом типа "крокодил".
Предложение: комплектовать приборы двумя типами измерительного кабеля, думаем, что цена измерительного кабеля с подпружиненными игольчатыми контактами будет небольшой.
Экономический эффект применения микроомметра МИКО-10 не подсчитывался, но процент выявления некачественных соединений вырос значительно.
Прибор отличный. Рекомендуем другим организациям его использование.
В.Г. Кириллов
Инженер 1 категории отдела 5.4
ТОО "СКТБ "Гранит"
Нашим предприятием в 2019 году был приобретен прибор МИКО-10. Прибор используется для измерения переходных сопротивлений высоковольтных выключателей и сборных шин. За это время он полностью оправдал наши ожидания.
В первую очередь прибор приобретался из-за своей компактности и невысокой цены. Порадовала автономность, что очень помогает на выездах. У прибора имеется крепление на руку, которое очень удобно при работе на высоте, освобождает руки при работе и минимизирует вероятность падения прибора с высоты. Кроме того, имеется возможность архивирования результатов измерений с помощью универсального ПО для серии МИКО.
В.Р. Артамонов
Технический директор
ООО "ТИРА-СП"
Нашим предприятием в 2019 году был приобретен прибор МИКО-10. Прибор используется для измерения переходных сопротивлений высоковольтных выключателей и сборных шин. За это время он полностью оправдал наши ожидания.
В первую очередь прибор приобретался из-за своей компактности и невысокой цены. Порадовала автономность, что очень помогает на выездах. У прибора имеется крепление на руку, которое очень удобно при работе на высоте, освобождает руки при работе и минимизирует вероятность падения прибора с высоты. Кроме того, имеется возможность архивирования результатов измерений с помощью универсального ПО для серии МИКО.
В.Р. Артамонов
Технический директор
ООО "ТИРА-СП"
На ТОО "Шахтинсктеплоэнерго" с 2020 года используется в работе прибор МИКО-10 для измерения сопротивления контактов главной цепи высоковольтных выключателей ВМП-10, МКП-110, МКП-35, а также разъединителей с целью выявления дефектов и уменьшения вероятности выходов из строя коммутационных аппаратов, вызванного увеличением переходного сопротивления контактов.
Функционал прибора очень прост и удобен в эксплуатации, позволяет контролировать основные характеристики высоковольтных выключателей.
Удобством использования прибора является наличие встроенного аккумулятора, позволяющее проводить измерения автономно без подключения к сети.
Можем рекомендовать прибор всем предприятиям, эксплуатирующим, ремонтирующим и диагностирующим высоковольтные выключатели и трансформаторы.
С.В.Кривов
И.О.директора
ТОО "Шахтинсктеплоэнерго"
На ТОО "Шахтинсктеплоэнерго" с 2020 года используется в работе прибор МИКО-10 для измерения сопротивления контактов главной цепи высоковольтных выключателей ВМП-10, МКП-110, МКП-35, а также разъединителей с целью выявления дефектов и уменьшения вероятности выходов из строя коммутационных аппаратов, вызванного увеличением переходного сопротивления контактов.
Функционал прибора очень прост и удобен в эксплуатации, позволяет контролировать основные характеристики высоковольтных выключателей.
Удобством использования прибора является наличие встроенного аккумулятора, позволяющее проводить измерения автономно без подключения к сети.
Можем рекомендовать прибор всем предприятиям, эксплуатирующим, ремонтирующим и диагностирующим высоковольтные выключатели и трансформаторы.
С.В.Кривов
И.О.директора
ТОО "Шахтинсктеплоэнерго"
Служба Подстанций ООО "БСК" имеет в своем распоряжении несколько приборов производства ООО "СКБ ЭП", а именно: два микроомметра МИКО-1 и два МИКО-10.
Благодаря многолетнему и успешному применению данных приборов мы можем с большой уверенностью заявлять о надежности находящихся в обслуживании контактных соединений шин, исправности разъединителей и выключателей различных типов и мощностей.
Микроомметр МИКО-10 зарекомендовал себя как компактный и надежный прибор, а возможность крепления его на руку и наличие функции автоматического проведения измерений сделало его незаменимым при проведении работ по испытанию разъединителей и секций шин 35-110 кВ .
А.Б. Борзенко
Начальник Службы Подстанций
ООО "Барнаульская сетевая компания"
Служба Подстанций ООО "БСК" имеет в своем распоряжении несколько приборов производства ООО "СКБ ЭП", а именно: два микроомметра МИКО-1 и два МИКО-10.
Благодаря многолетнему и успешному применению данных приборов мы можем с большой уверенностью заявлять о надежности находящихся в обслуживании контактных соединений шин, исправности разъединителей и выключателей различных типов и мощностей.
Микроомметр МИКО-10 зарекомендовал себя как компактный и надежный прибор, а возможность крепления его на руку и наличие функции автоматического проведения измерений сделало его незаменимым при проведении работ по испытанию разъединителей и секций шин 35-110 кВ .
А.Б. Борзенко
Начальник Службы Подстанций
ООО "Барнаульская сетевая компания"
Наше предприятие приобрело прибор МИКО-10 в 2021 году. Данный прибор применяется для определения сопротивления выводных проводов постоянному току. Точность измерения этого параметра очень важна при производстве электродвигателей и регламентирована Техническими условиями.
Прибор в работе у нас только пять месяцев. Первые впечатления и первые результаты от работы очень хорошие. Прибор автономен, мобилен, не привязан к сети 220 В. Заряда аккумулятора хватает надолго. Наличие архива измерений тоже упрощает процесс работы.
Присоединительные провода достаточной длины, зажимы типа "крокодил" применены достаточно мощные.
Р.А.Габдрафиков
Начальник ИС
ООО "ОП "Новые Технологии"
Наше предприятие приобрело прибор МИКО-10 в 2021 году. Данный прибор применяется для определения сопротивления выводных проводов постоянному току. Точность измерения этого параметра очень важна при производстве электродвигателей и регламентирована Техническими условиями.
Прибор в работе у нас только пять месяцев. Первые впечатления и первые результаты от работы очень хорошие. Прибор автономен, мобилен, не привязан к сети 220 В. Заряда аккумулятора хватает надолго. Наличие архива измерений тоже упрощает процесс работы.
Присоединительные провода достаточной длины, зажимы типа "крокодил" применены достаточно мощные.
Р.А.Габдрафиков
Начальник ИС
ООО "ОП "Новые Технологии"
Уже несколько лет в лаборатории ООО «ДМЗ» эксплуатируется прибор МИКО-10.
В основном прибор используется нами на продукции собственного производства (медная шина, пруток), для исключения изготовления изделий не соответствующего качества.
Особенно хотелось бы отметить простоту и удобство пользования прибором. Цифровые показания измерений исключают возможность ошибки при считывании.
Небольшой вес и компактность позволяют быстро переместить прибор на любой участок, где он необходим.
А.С. Валиулова
Начальник ЦЗЛ
ООО "Димитровградский металлургический завод"
Уже несколько лет в лаборатории ООО «ДМЗ» эксплуатируется прибор МИКО-10.
В основном прибор используется нами на продукции собственного производства (медная шина, пруток), для исключения изготовления изделий не соответствующего качества.
Особенно хотелось бы отметить простоту и удобство пользования прибором. Цифровые показания измерений исключают возможность ошибки при считывании.
Небольшой вес и компактность позволяют быстро переместить прибор на любой участок, где он необходим.
А.С. Валиулова
Начальник ЦЗЛ
ООО "Димитровградский металлургический завод"
В производстве автомобилей на платформе B0 с апреля 2021 года эксплуатируется один прибор МИКО-10.
Основные преимущества прибора - это его компактность, надежность и наличие необходимого функционала. Возможность расположения прибора на руке или поясе, а так же наличие автоматического режима запуска, позволило сократить время на проведение замеров.
Покупка прибора МИКО-10 была обусловлена необходимостью проведения оперативных замеров переходного электрического сопротивления постоянному току в условиях действующего производства.
Основное направление использования прибора в производстве сварки - это проведение комплексной оценки состояния контактов вторичного контура сварочного оборудования, и как следствие внедрение своевременных. действий направленных на улучшение качества процесса сварки деталей.
И.А. Сильченко
Заместитель начальника цеха-начальник бюро
АО "АВТОВАЗ"
В производстве автомобилей на платформе B0 с апреля 2021 года эксплуатируется один прибор МИКО-10.
Основные преимущества прибора - это его компактность, надежность и наличие необходимого функционала. Возможность расположения прибора на руке или поясе, а так же наличие автоматического режима запуска, позволило сократить время на проведение замеров.
Покупка прибора МИКО-10 была обусловлена необходимостью проведения оперативных замеров переходного электрического сопротивления постоянному току в условиях действующего производства.
Основное направление использования прибора в производстве сварки - это проведение комплексной оценки состояния контактов вторичного контура сварочного оборудования, и как следствие внедрение своевременных. действий направленных на улучшение качества процесса сварки деталей.
И.А. Сильченко
Заместитель начальника цеха-начальник бюро
АО "АВТОВАЗ"
Прибор используется для проверки переходного сопротивления линейной арматуры для ВЛ-0,4-6-10 кВ.
За время эксплуатации данный прибор зарекомендовал себя только c положительной стороны: МИКО-10 функционален и прост в использовании, имеет удобное меню, малогабаритен.
Основным преимуществом данного прибора является возможность работы от аккумуляторной батареи, одного заряда которой хватает на проведение не менее 1000 измерений. За год эксплуатации прибора МИКО-10 не было выявлено каких-либо отказов и неисправностей.
А.Н. Захаров
Генеральный директор
ООО "НИЛЕД"
Прибор используется для проверки переходного сопротивления линейной арматуры для ВЛ-0,4-6-10 кВ.
За время эксплуатации данный прибор зарекомендовал себя только c положительной стороны: МИКО-10 функционален и прост в использовании, имеет удобное меню, малогабаритен.
Основным преимуществом данного прибора является возможность работы от аккумуляторной батареи, одного заряда которой хватает на проведение не менее 1000 измерений. За год эксплуатации прибора МИКО-10 не было выявлено каких-либо отказов и неисправностей.
А.Н. Захаров
Генеральный директор
ООО "НИЛЕД"
С 07.2020 г. и по настоящее время в нашей испытательной лаборатории ИЛ Ассоциации «СИЦ» используется микроомметр МИКО-10 (1 к-т), производства ООО «СКБ ЭП».
Данный прибор применяется для проверки контактных соединений по ГОСТ 10434 и ГОСТ 17441, а также для измерения сопротивления заземления металлических частей НКУ РУ (низковольтные устройства распределения и управления по ГОСТ P 51321.1).
Ввиду малого вeca, компактности и представления результатов измерения в цифровой форме, а также наличия комплекта измерительных проводов различного назначения, пользоваться прибором очень удобно. В нашей ИЛ наиболее часто используется режим работы «однократный-10А» (в соответствии с требованиями ГОСТ - ов).
Поскольку у нас нет необходимости выявлять неисправности или выходы из строя испытуемых НКУ РУ, то посчитать экономический эффект от применения прибора не представляется возможным.
Микроомметр МИКО -10 можно рекомендовать для приобретения всем организациям, проводящим ПСИ, квалификационные, периодические — или сертификационные испытания НКУ РУ или других видов электртехнической продукции.
И.А. Бренер
Эксперт Ассоциации "СИЦ"
ИЛ Ассоциации «СИЦ»
С 07.2020 г. и по настоящее время в нашей испытательной лаборатории ИЛ Ассоциации «СИЦ» используется микроомметр МИКО-10 (1 к-т), производства ООО «СКБ ЭП».
Данный прибор применяется для проверки контактных соединений по ГОСТ 10434 и ГОСТ 17441, а также для измерения сопротивления заземления металлических частей НКУ РУ (низковольтные устройства распределения и управления по ГОСТ P 51321.1).
Ввиду малого вeca, компактности и представления результатов измерения в цифровой форме, а также наличия комплекта измерительных проводов различного назначения, пользоваться прибором очень удобно. В нашей ИЛ наиболее часто используется режим работы «однократный-10А» (в соответствии с требованиями ГОСТ - ов).
Поскольку у нас нет необходимости выявлять неисправности или выходы из строя испытуемых НКУ РУ, то посчитать экономический эффект от применения прибора не представляется возможным.
Микроомметр МИКО -10 можно рекомендовать для приобретения всем организациям, проводящим ПСИ, квалификационные, периодические — или сертификационные испытания НКУ РУ или других видов электртехнической продукции.
И.А. Бренер
Эксперт Ассоциации "СИЦ"
ИЛ Ассоциации «СИЦ»
